Étude parasismique industriels : protégez vos sites

Étude parasismique industriels : obligations réglementaires, zones sismiques, étapes du diagnostic structurel et bonnes pratiques pour sécuriser vos sites.

Une usine chimique, un entrepôt logistique, une chaufferie industrielle : ces installations partagent un point commun souvent ignoré jusqu’au sinistre. En cas de séisme, même modéré, l’absence d’une étude parasismique industriels sérieuse peut transformer un incident en catastrophe industrielle majeure, avec des conséquences humaines, environnementales et financières qui dépassent largement le coût d’une mise en conformité préventive. Depuis l’entrée en vigueur du nouveau zonage sismique français le 1er mai 2011, le nombre de communes soumises à des prescriptions parasismiques est passé d’un peu plus de 5 000 à environ 21 000. Si votre installation industrielle se trouve dans l’une d’elles, agir n’est plus une option.

Table des matières

Pourquoi une étude parasismique est indispensable pour les industriels

La plupart des responsables de sites industriels pensent à tort que le risque sismique ne concerne que les zones montagneuses ou les régions méditerranéennes. C’est une erreur de perception qui peut coûter cher. Les structures industrielles présentent des vulnérabilités spécifiques que les bâtiments résidentiels n’ont pas : grandes portées de toiture, équipements lourds en hauteur, canalisations sous pression, silos et réservoirs de stockage. Un séisme même de magnitude modérée peut provoquer l’effondrement partiel d’un portique métallique ou la rupture d’une canalisation de fluide dangereux.

La sécurité des installations industrielles en zone sismique repose sur deux piliers : l’évaluation de la vulnérabilité structurelle du bâti existant et le dimensionnement parasismique des nouvelles constructions ou extensions. Ces deux démarches sont complémentaires et doivent être conduites par un bureau d’études spécialisé en ingénierie structurelle, avec une connaissance approfondie de l’Eurocode 8 et des spécificités réglementaires des ICPE.

Un point souvent négligé : les équipements et installations non structuraux, comme les racks de stockage, les charpentes métalliques légères ou les systèmes de tuyauterie aérienne, sont souvent les premiers à défaillir lors d’un séisme. Leur comportement doit être intégré dès la phase d’étude.

Insight clé Explication
Le zonage sismique concerne environ 21 000 communes françaises Depuis le 1er mai 2011, de nombreux sites industriels auparavant non concernés sont désormais soumis à des prescriptions parasismiques obligatoires.
Les ICPE et établissements Seveso ont des obligations spécifiques Le régime dit « risque spécial » impose des exigences parasismiques renforcées pour les installations classées, indépendamment de leur catégorie d’importance normale.
L’étude géotechnique est indispensable pour le dimensionnement parasismique L’Eurocode 8 exige une classification de sol (classes A à E, S1, S2) pour calculer correctement les efforts sismiques appliqués à la structure.
Les structures existantes sont les plus vulnérables Les ouvrages construits avant l’application des normes parasismiques modernes présentent des faiblesses structurelles qui nécessitent un diagnostic et parfois un renforcement.
Le diagnostic de vulnérabilité précède toujours le renforcement Avant tout travaux, une évaluation rigoureuse identifie les éléments critiques et priorise les interventions selon le niveau de risque réel.
Les éléments non structuraux représentent un risque sous-estimé Canalisations, silos, réservoirs et équipements en hauteur peuvent défaillir bien avant la structure porteuse principale en cas de séisme.
L’étude parasismique protège aussi la responsabilité juridique du gestionnaire En l’absence de diagnostic documenté, la responsabilité du responsable de site peut être engagée en cas d’accident sismique, même pour une installation ancienne.

La réalité du terrain montre que les industriels qui attendent une injonction administrative avant d’agir paient toujours plus cher, en temps d’arrêt forcé, en travaux d’urgence et parfois en réparations de sinistres. Anticiper reste systématiquement la stratégie la plus rentable.

Vue aérienne d'un complexe industriel avec réservoirs et installations de stockage
Documents d'analyse parasismique et plans techniques d'étude structurelle

Zonage sismique en France : ce que vous devez savoir

Le territoire français est découpé en cinq zones de sismicité définies par les décrets n° 2010-1254 et n° 2010-1255 du 22 octobre 2010. Ces zones vont de la zone 1 (sismicité très faible, sans prescription parasismique pour les bâtiments à risque normal) à la zone 5 (sismicité forte, principalement les Antilles). Sur le territoire métropolitain, les zones 2 à 4 concernent une large partie de l’arc alpin, des Pyrénées, du Massif Central et de l’Alsace.

Ce que signifie concrètement chaque zone pour un industriel

En zone 1, les bâtiments à risque normal sont exempts de prescriptions parasismiques obligatoires, mais les ICPE et établissements Seveso restent soumis au régime « risque spécial » dès lors qu’ils manipulent des substances dangereuses. En zones 2 et 3, l’Eurocode 8 s’applique pour toute construction nouvelle et pour les modifications substantielles du bâti existant. En zones 4 et 5, les exigences sont maximales et un bureau d’études structurelles expérimenté est indispensable dès la phase esquisse.

Pour connaître précisément la zone de sismicité de votre commune, le Géoportail de l’IGN met à disposition une couche cartographique officielle basée sur le décret n° 2010-1255. Cette vérification est la première étape de toute démarche parasismique sérieuse.

Conseil : Ne vous fiez pas aux informations transmises oralement par un ancien prestataire ou par une administration locale. Vérifiez la zone de sismicité de chaque commune où vous exploitez un site via les outils officiels, puis croisez cette information avec la nature de vos activités et le classement ICPE de vos installations. Ce croisement détermine le niveau d’exigence réglementaire applicable.

Les régions françaises métropolitaines les plus exposées

Les Alpes du Nord et du Sud, les Pyrénées orientales, l’Alsace et la région de Grenoble concentrent les sismicités les plus élevées de métropole (zones 3 et 4). Ces zones accueillent également de nombreux sites industriels chimiques, pétrochimiques et agroalimentaires qui doivent faire l’objet d’une attention parasismique renforcée. La Provence-Alpes-Côte d’Azur et une partie de la vallée du Rhône sont également classées en zones 3 et 4 pour certaines communes.

Cadre réglementaire : obligations des installations industrielles

La réglementation parasismique française distingue deux régimes : le régime dit « risque normal », qui concerne les bâtiments classiques, et le régime dit « risque spécial », qui s’applique aux installations industrielles soumises à des risques particuliers. Pour les industriels, c’est ce second régime qui prime.

Le régime « risque spécial » pour les ICPE et Seveso

Les Installations Classées pour la Protection de l’Environnement (ICPE) et en particulier les établissements Seveso sont soumis à l’arrêté du 4 octobre 2010, modifié par l’arrêté du 15 février 2018, relatif à la prévention des risques accidentels au sein des installations classées soumises à autorisation. Ce texte impose des exigences parasismiques spécifiques, distinctes et souvent plus strictes que celles du régime à risque normal. Un consortium réunissant l’AFPS (Association Française de Génie Parasismique), le SNCT (Syndicat National de la Chaudronnerie, Tuyauterie et Maintenance industrielle) et le ministère chargé de l’écologie a élaboré des guides techniques communs pour accompagner industriels et administration dans l’application de ces textes.

Ces guides couvrent à la fois le diagnostic structurel industriel des installations existantes et la conception des nouvelles installations, avec des méthodes de vérification adaptées aux typologies propres aux sites industriels : charpentes métalliques, structures en béton armé, équipements sous pression, canalisations et tuyauteries aériennes et enterrées, silos et réservoirs de stockage.

La résorption de la vulnérabilité du bâti existant est l’un des principaux enjeux de la réduction du risque sismique sur le territoire français. Les ouvrages construits préalablement à l’application des normes parasismiques concentrent l’essentiel du risque résiduel.

Ce que cela implique en pratique pour votre site

Si votre site est classé ICPE et se trouve en zone sismique 2 ou supérieure, vous avez l’obligation de démontrer que vos installations répondent aux exigences parasismiques applicables à votre catégorie. Cette démonstration passe nécessairement par une étude documentée, réalisée par un bureau d’études compétent. En l’absence de cette étude, votre responsabilité peut être engagée en cas d’accident, même si le séisme est d’intensité modérée.

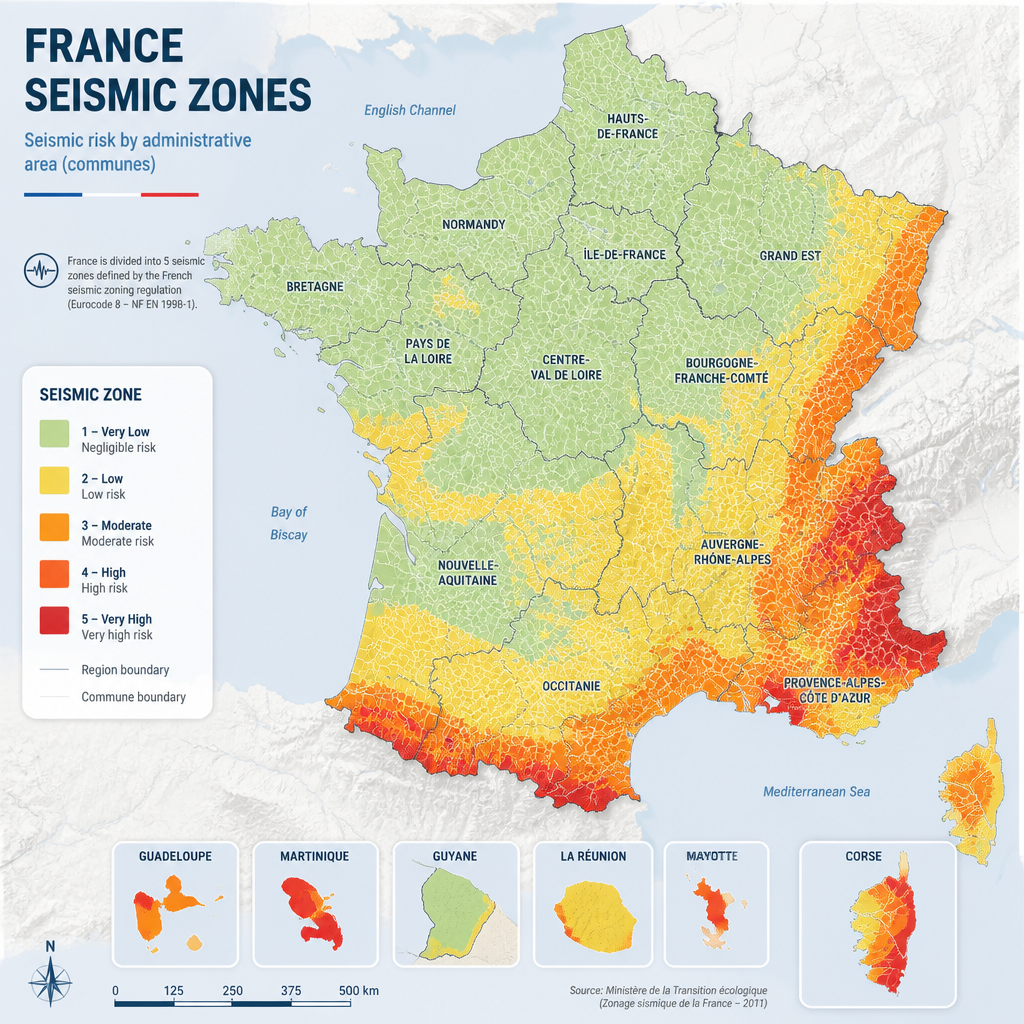

Carte du zonage sismique français avec zones à risque sismique délimitées

Les étapes d’une étude parasismique pour sites industriels

Une étude parasismique industrielle bien menée ne se résume pas à appliquer des formules de calcul. Elle nécessite une compréhension fine de l’activité du site, des modes de défaillance spécifiques aux structures industrielles et de la chaîne de conséquences en cas d’événement sismique. Voici les cinq étapes clés telles que les pratique un bureau d’études structurelles expérimenté.

1. Collecte des données et caractérisation du site

Avant toute modélisation, l’ingénieur doit rassembler les plans d’exécution de la structure, les données géotechniques disponibles et les informations sur les procédés industriels hébergés dans les bâtiments concernés. La zone sismique de la commune est vérifiée de manière officielle. Si aucune étude géotechnique récente n’est disponible, une campagne de reconnaissance de sol est programmée à ce stade : la classification de sol selon l’Eurocode 8 (classes A à E, S1 ou S2) conditionne directement les coefficients de calcul utilisés dans tout le reste de l’étude.

2. Évaluation de la vulnérabilité sismique existante

L’ingénieur réalise une visite approfondie du site pour identifier les points de faiblesse structurels : assemblages dégradés, éléments non structuraux mal ancrés, réservoirs ou stockages en hauteur insuffisamment contreventés. Cette phase produit une hiérarchisation des vulnérabilités, qui permet d’orienter les investigations de calcul vers les éléments les plus critiques. Un diagnostic trop superficiel à ce stade débouche inévitablement sur des conclusions imprécises et des solutions de renforcement sous-dimensionnées ou surdimensionnées.

3. Modélisation et calcul parasismique selon l’Eurocode 8

La structure est modélisée pour simuler son comportement sous sollicitations sismiques conformément à l’Eurocode 8 (NF EN 1998). Pour les installations existantes, c’est la partie 3 de cette norme qui s’applique. Les résultats du calcul permettent d’identifier les éléments qui ne satisfont pas aux critères de performance attendus et de quantifier l’ampleur des déficits de résistance.

4. Définition des mesures de renforcement

Sur la base du calcul, le bureau d’études propose des solutions de renforcement adaptées à la réalité opérationnelle du site : contreventements additionnels, reprise d’appuis, renforcement d’ancrage des équipements, remplacement d’assemblages défaillants. La contrainte d’exploitation continue du site est systématiquement intégrée dans la définition du phasage des travaux.

Conseil : Exigez que le rapport d’étude distingue clairement les mesures urgentes à mettre en oeuvre immédiatement et les actions de renforcement pouvant être planifiées sur un horizon de deux à cinq ans. Cette distinction permet de prioriser les budgets sans paralyser l’exploitation.

5. Rédaction du rapport et accompagnement à la mise en oeuvre

L’étude aboutit à un rapport technique documenté, opposable en cas de contrôle administratif ou de sinistre. Ce document constitue la preuve que le responsable de site a satisfait à ses obligations de diligence. Un bon bureau d’études reste disponible pendant la phase de réalisation des travaux pour valider les solutions retenues par les entreprises et répondre aux questions de chantier.

Comparatif des approches de diagnostic structurel industriel

Tous les diagnostics structurels parasismiques ne se valent pas. Le tableau ci-dessous compare trois niveaux d’approche couramment proposés aux industriels, avec leurs avantages et leurs limites concrètes.

Approche Contenu et méthode Adéquation pour les sites industriels
Visite visuelle simplifiée Inspection de terrain sans calcul structurel. Identification des désordres visibles et des anomalies grossières. Rapport descriptif sans quantification des risques. Insuffisante seule. Peut constituer une première étape de tri pour hiérarchiser un parc de bâtiments, mais ne constitue pas une étude parasismique au sens réglementaire.
Diagnostic de vulnérabilité avec calcul simplifié Visite terrain complète et modélisation simplifiée selon des méthodes reconnues. Résultats en termes de conformité ou non-conformité par rapport aux exigences de l’Eurocode 8. Adaptée aux bâtiments industriels courants en zones 2 et 3. Permet de quantifier les déficits et de prioriser les renforcements. Reconnue par l’administration comme justificatif de diligence.
Étude parasismique complète avec modélisation dynamique Modélisation tridimensionnelle de la structure, analyse modale spectrale ou calcul temporel non linéaire. Intégration des équipements industriels et de leur interaction avec la structure. Nécessaire pour les ICPE soumises au régime « risque spécial », les établissements Seveso et toute installation en zone 4 ou 5. Produit un rapport opposable complet avec propositions de renforcement chiffrées.

En pratique, la grande majorité des sites industriels en zones 2 à 4 nécessite au minimum un diagnostic de vulnérabilité avec calcul simplifié. Les établissements Seveso et les sites à risques accidentels majeurs ont systématiquement besoin de l’approche complète avec modélisation dynamique.

Erreurs fréquentes et bonnes pratiques

Après plusieurs années d’intervention sur des sites industriels en zones sismiques, certaines erreurs reviennent systématiquement. Les identifier permet d’y échapper avant qu’elles ne deviennent coûteuses.

Confondre inspection visuelle et étude parasismique réglementaire

Une visite de terrain par un technicien du bâtiment, aussi expérimenté soit-il, ne remplace pas une étude parasismique au sens de l’Eurocode 8. L’administration et les assureurs font la différence entre un compte-rendu de visite et un rapport d’étude structurelle signé par un ingénieur habilité. Se contenter de la première option dans un contexte réglementaire exigeant expose le responsable de site à des risques juridiques significatifs.

Omettre l’étude géotechnique dans le dimensionnement parasismique

L’Eurocode 8 exige que des investigations géotechniques spécifiques soient réalisées pour déterminer la classe de sol. Or, de nombreux industriels disposent d’études de sol anciennes, réalisées avant l’entrée en vigueur du zonage actuel, qui ne fournissent pas les paramètres requis par la norme en vigueur. Utiliser une classe de sol par défaut sans justification géotechnique aboutit à des calculs parasismiques non conformes, potentiellement sous-sécuritaires.

Négliger les éléments non structuraux et les équipements

Sur un site industriel, la chute d’un réservoir mal ancré ou la rupture d’une tuyauterie sous pression peut provoquer des conséquences bien plus graves qu’un désordre structurel limité. Les zones sismiques imposent de vérifier non seulement la structure principale, mais aussi l’ensemble des équipements susceptibles de provoquer un effet domino. Ignorer ces éléments, c’est produire une étude incomplète qui ne protège pas réellement le site.

Ne pas mettre à jour l’étude après une modification significative du site

Toute modification substantielle d’une installation, qu’il s’agisse d’une extension de bâtiment, de l’ajout d’équipements lourds en toiture ou d’un changement de procédé, impose de réévaluer le comportement parasismique de l’ensemble. Une étude réalisée il y a dix ans sur un site qui a évolué depuis n’a plus de valeur probatoire.

Chez GEIS Groupe, les ingénieurs spécialisés en études structurelles et parasismiques interviennent à toutes les étapes : de la reconnaissance de sol initiale jusqu’à l’accompagnement des travaux de renforcement, avec une approche intégrée qui combine expertise géotechnique et ingénierie structurelle. Cette double compétence est particulièrement précieuse pour les industriels, dont les sites présentent des interactions sol-structure complexes que les bureaux d’études mono-compétents ne traitent pas toujours de manière satisfaisante.

Les clients industriels de GEIS Groupe bénéficient notamment d’un suivi personnalisé qui intègre les contraintes d’exploitation continue du site : les études sont menées en tenant compte des impératifs de production, et les solutions de renforcement sont conçues pour être réalisables sans arrêt prolongé de l’activité. Pour en savoir plus sur les services dédiés aux clients industriels de GEIS Groupe, une prise de contact directe permet d’obtenir une première évaluation de vos besoins.

Questions fréquentes

Mon site industriel est-il obligatoirement soumis à une étude parasismique ?

Cela dépend de deux critères croisés : la zone sismique de votre commune et la nature de votre installation. Les établissements classés ICPE soumis à autorisation, et a fortiori les établissements Seveso, sont soumis au régime « risque spécial » qui impose des obligations parasismiques spécifiques même en zone de sismicité modérée. Pour les autres installations industrielles, les obligations s’appliquent à partir de la zone 2 pour toute construction nouvelle et lors de modifications substantielles du bâti existant. En cas de doute, la consultation d’un bureau d’études spécialisé permet de clarifier votre situation réglementaire précise.

Quelle est la différence entre un diagnostic de vulnérabilité sismique et une étude parasismique complète ?

Le diagnostic de vulnérabilité évalue le niveau de risque d’une structure existante et identifie ses faiblesses. Il peut être réalisé avec des méthodes simplifiées et constitue une étape préalable aux décisions de renforcement. L’étude parasismique complète inclut un calcul structurel détaillé selon l’Eurocode 8, une modélisation tridimensionnelle et la production de solutions de renforcement dimensionnées et chiffrées. Pour un site Seveso ou une ICPE en zone 3 ou supérieure, seule l’étude complète satisfait pleinement aux exigences réglementaires.

L’étude géotechnique est-elle vraiment nécessaire pour une étude parasismique ?

Oui, et elle l’est d’autant plus pour les sites industriels. L’Eurocode 8 impose de classer le sol en catégories (de A à E, plus les classes S1 et S2 pour les sols particulièrement défavorables) car cette classification conditionne directement les spectres de réponse utilisés dans les calculs. Un site construit sur un sol meuble ou saturé en eau (classes D ou E) est nettement plus exposé qu’un site sur roche saine (classe A), à zone sismique identique. Utiliser une classe de sol par défaut sans justification géotechnique est une pratique non conforme à la norme et potentiellement sous-sécuritaire.

Combien de temps prend une étude parasismique pour un site industriel ?

La durée varie selon la complexité et la taille du site. Pour un bâtiment industriel courant, un diagnostic de vulnérabilité avec calcul simplifié demande généralement entre quatre et huit semaines, en incluant la visite terrain, les investigations géotechniques si nécessaires et la rédaction du rapport. Une étude parasismique complète avec modélisation dynamique pour un site complexe peut prendre de deux à quatre mois. Cette durée doit être intégrée dans les plannings de projet dès la phase conception.

Que se passe-t-il si mon installation ne répond pas aux exigences parasismiques ?

L’étude identifie précisément les éléments non conformes et propose un programme de renforcement hiérarchisé. Dans la majorité des cas, il n’est pas nécessaire de reconstruire ou d’interrompre l’exploitation : des interventions ciblées, comme l’ajout de contreventements, le renforcement d’ancrage des équipements ou la reprise de liaisons structurelles défaillantes, permettent d’atteindre le niveau de sécurité requis. Le bureau d’études définit aussi un phasage réaliste compatible avec la continuité d’activité du site.

Mon assureur peut-il exiger une étude parasismique de mon site industriel ?

Oui, de plus en plus d’assureurs spécialisés dans les risques industriels conditionnent la couverture de certains équipements ou bâtiments en zones sismiques à la production d’une étude parasismique récente et conforme. En cas de sinistre sismique, l’absence de cette étude peut être invoquée pour contester la prise en charge des dommages. Anticiper cette exigence en commandant une étude proactive constitue un investissement assurantiel autant qu’une obligation réglementaire.

Vous exploitez un site industriel en zone sismique ou souhaitez faire évaluer la vulnérabilité parasismique de vos installations ? Partagez votre situation en commentaire ou contactez directement un expert pour obtenir une première analyse de vos besoins spécifiques.
